台62線東延懶人包|台62線東延規劃?紓解國道5號雍塞?台62線成為最長東西向快速公路?

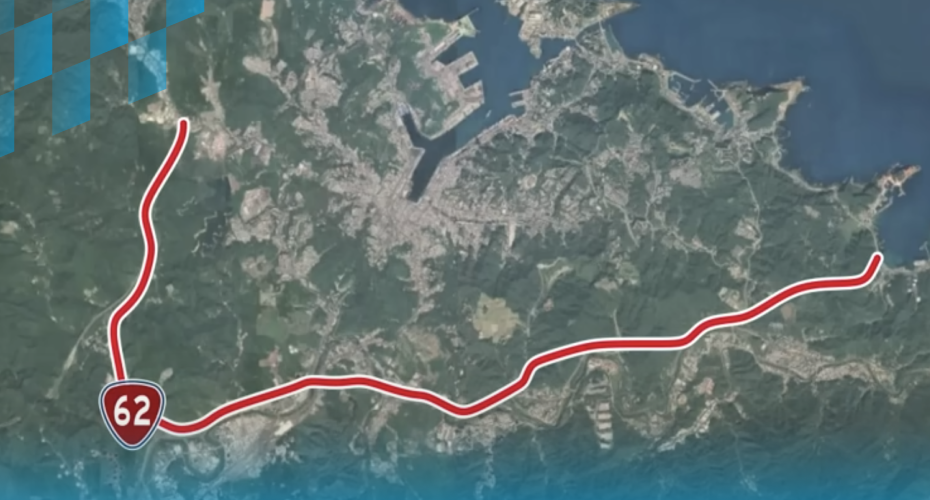

「 台62線快速公路 」,全長 18.7 公里,是目前 12 條東西向快速公路中最短的一條,不過在東北角的其他道路時不時就塞到紫爆的狀況下,出現了往西延伸到金山,同時往南延伸到宜蘭的計畫,該不會台62線要一舉成為最長的東西向快速公路了?
編按:交通部於 2023 年 10 月公布將在 2023 年 12 月提出台62線瑞濱延伸至宜蘭頭城案期末報告,並表示此延伸線完工後,台北到宜蘭行車時間預估不到 1 小時,有望解決國道5號雍塞問題!到底這條延伸線是怎麼規劃的?讓我們一起看下去吧!
國道5號雪山隧道通車
2006 年國道5號雪山隧道通車,大幅縮短宜蘭跟西部往來的旅行時間,但是通車初期卻僅限小客車通行而已,到了 2007 年底,雪山隧道開放大客車行駛,至於大貨車的部分,仍然遲遲沒有開放的計畫,使得往來宜蘭跟西部的大貨車,只能利用原本的台9線北宜公路,以及台2線濱海公路,花費的時間是雪山隧道的 2、3 倍以上。
爭取雪山隧道開放大貨車未果
在多年爭取雪山隧道開放大貨車遲遲沒有結果的狀況下,宜蘭縣政府及立委轉而看上了東北角,希望可以把台2線截彎取直,或者是把台62線快速公路往東延伸到福隆,甚至是再往南延伸到頭城,讓大貨車可以更快速從宜蘭接上高快速公路網,同時紓解雪山隧道的車流,在 2010 年正式向公路總局提出訴求。
當時在東北角地區,台2丙線基福公路正在興建階段,預期完工之後可以大幅縮短東北角的行車時間,此外台2丙線初始的延伸計畫,也就是從貢寮長泰,往南穿越桃源谷,到頭城大溪接上台2線的規劃,在先前 2004 年的環評上,因為行經水質水量保護區,再加上評估後效益不大,就已經遭到否決,使得公路總局認為台62線沒有延伸到頭城的條件。
💡延伸閱讀>>>環評是什麼?環境影響評估流程?環評 環差 環現差 差在哪?
不過台2丙線基福公路在 2014 年通車之後,暖暖路段因為抗爭變更設計,導致必須禁行大貨車,往來宜蘭跟西部的大貨車,依舊只能行駛比較耗時的台2線濱海公路。再加上雪山隧道通車之後,快速增加的車流量,使得國道5號時不時就成為大型停車場,而雪山隧道無法擴建,台9線北宜公路也難以改良路線標準,又有區間測速降低駕駛人使用意願的狀態下,宜蘭縣政府希望再往東北角尋求改善方案,在 2020 年決定自行籌措 800 萬元的經費,辦理台2線自大里到頭城路段的高架化可行性研究。
台62線東延的出現!
國道5號壅塞替代方案
後續在中央跟地方協調之後,行政院正式裁示交通部規劃國道5號的壅塞替代方案,由公路總局辦理台62線延伸到宜蘭的評估作業。到了 2021 年 8 月,公路總局提出了 3 個起點、2 個終點,一共 6 種組合的選擇,起點分別為四腳亭、瑞芳、瑞濱,而終點則是在大溪或烏石港,從四腳亭或瑞芳出發的路線,前半段幾乎都是走在丘陵當中,而從瑞濱出發的路線,除了貢寮到大里路段穿越雪山山脈尾稜之外,幾乎都是在海岸線旁,各方案的總里程則是從 26 公里到 41 公里不等。
對於這樣的規劃內容,宜蘭縣政府表示大溪到烏石港的台2線,仍然有些許路段雙向合計只有 2 車道,再加上會穿越市鎮,而且彎道眾多,即便雪山隧道塞車的時候,用路人改道的意願可能還是不高,因此建議還是應該要把終點設置在「烏石港」,至於起點的部分,只要能夠以最快捷的方式接上國道1號就可以。
台62線通往國道5號
時間來到 2022 年,在縣市長大選前,民進黨籍縣長候選人提議再把終點往南延伸 11 公里,直接接上國道5號,更能有效紓解雪山隧道的車潮,也可以讓大貨車不用再經由平面道路,直接接上台62線的延伸線,進入到快速公路路網上,不過直到選舉結束之前,可行性研究都沒有確切的結果出爐。
台62線東延路線規劃
台62東延的終點
到了 2023 年 8 月,公路總局在頭城及礁溪舉行可行性評估說明會,路線規劃也有了些許變動,起點剔除掉瑞濱,只剩下四腳亭跟瑞芳 2 個方案,而終點則納入先前的提議,從烏石港再往南延伸到國道5號,並且有 3 個選擇。沿著環鎮東路由東側繞過頭城市區,X 方案直接往西南方向走,跨越二龍河之後再往西轉,然後接上國道5號,在台2線頭濱路以及宜4線鄉道大塭路設置交流道。
至於方案 Y 跟 Z,則是在離開環鎮東路共構段之後,走在台2線的西側,Y 方案比較早轉向,Z 方案要到接近大福才往西南轉,2 個方案都在頭城環鎮東路設置南北分離的匝道,再來就是宜4線鄉道興隆路的交流道。而雖然 X 方案里程最短,但是因為穿越大塭濕地鳥類棲息區,初步評估之後應該會棄用,以方案 Y 跟 Z 為主,在這當中宜蘭縣政府偏好 Z 方案,具體原因可能是 Z 方案有比較大的腹地,比較有機會跟國道5號設置全套的系統交流道。
台62東延的起點
而在起點的部分,四腳亭方案將系統交流道設置在四腳亭市區的北側,由於腹地狹小,從台62線主線匯出之後,馬上就會進入到隧道,接著再往南轉,以 6.1 公里長的隧道穿越瑞芳跟平溪之間的山區,在大華車站附近與瑞芳方案會合。瑞芳方案則是將系統交流道設置在目前瑞芳交流道與瑞芳市區之間,接著往西南轉,利用魚坑溪溪谷的地形,讓隧道縮短到只需要 3.6 公里。
對於這 2 個方案,宜蘭縣政府反而是偏好里程比較長的四腳亭方案,原因在於比較靠近基隆,能夠更快速的連結上國道1號,但是顧問公司卻建議採用瑞芳方案,一方面是隧道長度比較短,另一方面是瑞芳才有空間興建全套的系統交流道,方便往來瑞濱的車輛,同時還可以把起點再往北延伸,服務到深澳坑、八斗子等地的車流。
台62東延的路線中段
路線中段的部分,從大華再往南穿越隧道,抵達雙溪柑腳,設置台2丙線基福公路的交流道,之後興建 3 座長度 2~4 公里的隧道,由大溪市區的北側離開山區路段,在蜜月灣旁邊設置大溪交流道,雖然是沿著海岸線往西南,但是在腹地狹小的狀況下,預計會設置 7 座隧道,一路到頭城之前沒有設置其他的交流道規劃。
然而無論是採取哪一個規劃方案,對於國道5號雪山隧道的壅塞紓解效果,可能都還有不小的疑慮,以同樣從宜蘭到台北木柵來說,經由國道五號為 42 公里,而如果是走這條東北角的新快速公路,即便是採最短里程的方案,也需要 71 公里,已經是國道五號的 1.7 倍,而且目前台62線與國道1號交匯的大華系統交流道,也是假日易壅塞路段之一,即便是想改走瑪東系統交流道接上國道3號,也會先被大華系統的車流卡住,未來通車之後,實際行車速度能不能比紫爆的雪山隧道還要更快,可能還是個未知數。
台62線路線編號
而就路線編號方面,目前都還是稱呼為「 台62線延伸線 」,不過實際上卻是要從主線經由匝道岔出,雖然現在已經有台68線在竹東,以外側匝道分岔延伸,內側主線降為支線台68甲線的案例,如果台62線也做這樣的編號調動,就會變成完全的南北向快速公路 ; 而如果編號不更動,延伸線改採用台62乙線之類的支線編號的話,就會形成支線比主線還要長的詭異情形,又或者未來可能改用台67線、台69線之類的奇數編號也說不定。
62快速道路未來發展?
回到台62線目前的主線,雖然正式名稱為「 萬里瑞濱線 」,但是實際上西邊的端點是在基隆的大武崙,距離萬里的邊界還有 3 公里,途中的台2線,還會經過住宅區及工業區,到了假日也經常成為瓶頸路段,因此多年來也有呼聲,希望可以把台62線拉進萬里,成為名副其實的「萬里瑞濱快速公路」。
只不過從 2018 年,公路總局決定正式展開可行性研究開始,就不斷有民眾針對路線方案提出意見,使得計畫內容不斷的更改。期間甚至出現選區立委直接在地圖上拉直線的草案,也不斷爭論到底要由台62線延伸,還是由國道三號延伸。直到 2023 年 6 月,公路總局接連舉辦 3 場說明會,擬定路線由台62線岔出,而且終點不只到萬里還要加碼延伸到金山。究竟未來會如何發展,有待我們持續關注下去!
《企鵝交通手札》授權轉載
